封闭施工!途经里水这些道路注意→
梦里水乡 2024-08-24 15:51

各位街坊注意啦!

近期,里水有道路施工

途经司机请注意绕行哦!

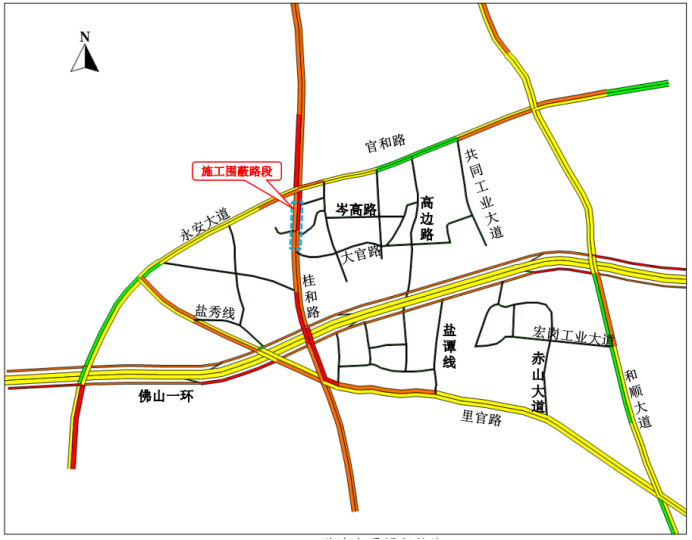

关于桂和公路(S267线,K67+400至K68+040段),金逢路(X516逢里线,K0+000-K0+250)封闭施工、交通导行的通告

金逢路(X516逢里线,K0+000~K0+250)施工

因在建广佛西环项目官窑西南涌特大桥DK26+650~DK26+850段跨越既有金逢路(X516逢里线,K0+000~K0+250)施工,施工期间封闭作业需占用既有金逢路部分机动车道。封闭施工路段为里水镇逢涌村金逢路(桂和公路逢涌大桥北侧双向匝道),施工围蔽路段总长约250m。封闭施工期间该匝道将由双向两车道调整为金逢路可以上行进入桂和公路,桂和公路下行进入金逢路需直行后前方路口掉头绕行。建议大车绕行官和路、里和路、美景大道等。

封闭施工日期为2024年9月15日至2024年10月15日,工期30天。施工期间各阶段交通组织情况如下:

第一阶段:封闭桂和路下金逢路东侧匝道

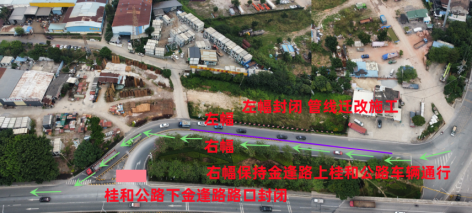

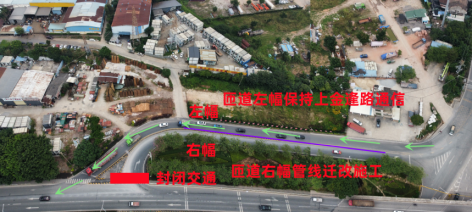

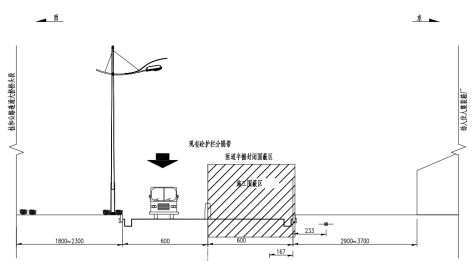

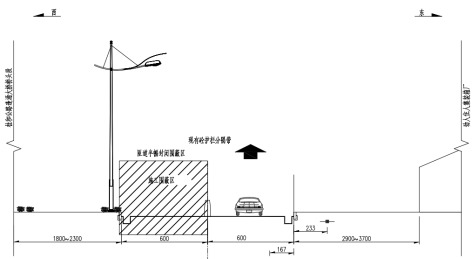

此阶段围蔽桂和路下金逢路东侧匝道;维持现有分隔带护栏不变,维持金逢路上桂和路的单向交通。此阶段在桂和路下金逢路匝道起点处采用水马隔离封闭,桂和路前方设置“桂和路下金逢路匝道封闭、请绕行”的标志牌。

计划实施时间:2024年9月15日至2024年9月18日。

计划实施时间:2024年9月19日至2025年9月22日。

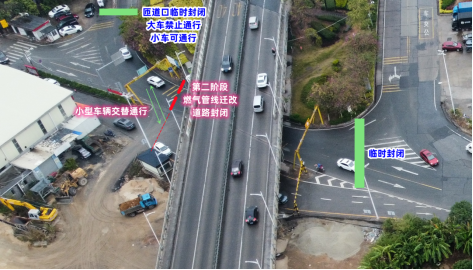

第二阶段:燃气迁改逢涌村委金逢路开挖

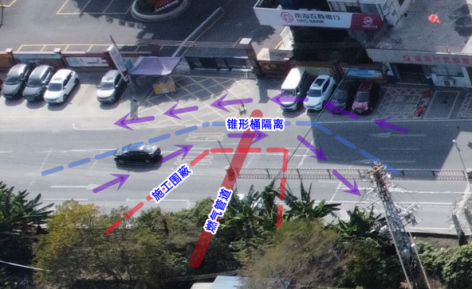

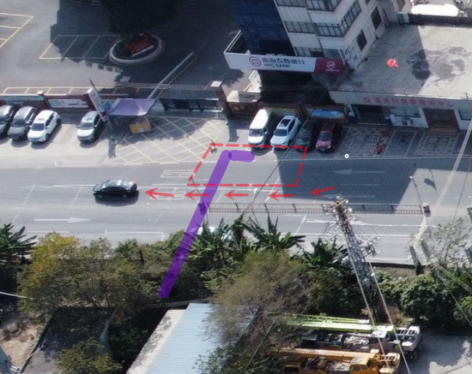

逢涌村委处燃气管线迁改采用半幅封闭施工,临时征用南海农商银行门口停车区作为车辆通行车道。

计划实施时间:2024年9月23日至2025年9月26日。

计划实施时间:2024年9月26日至2025年9月29日。

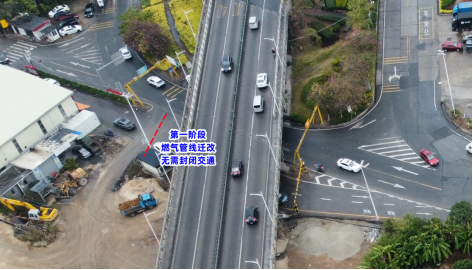

第三阶段:燃气迁改逢涌大桥桥下金逢路开挖

逢涌大桥燃气管线迁改采用全幅封闭施工,计划利用24小时完成,包括路面破除、道路开挖、埋设钢管、混凝土包封(后期完成管道埋设)、上铺钢板。待混凝土强度满足要求后,择日晚上十二点后开始沥青路面恢复。管道包封混凝土、路面恢复用混凝土采用快硬混凝土。此处设置交通疏导员3名。

施工期间,经逢涌大桥桥下通行方案:
(1)大车绕行,需临时在桂和公路掉头。
(2)小型车辆保证通行,拟单车道交替通行。施工完成后即可开放交通。

计划实施时间:2024年10月10日至2024年10月15日。

桂和公路(S267线,K67+400至K68+040段)施工

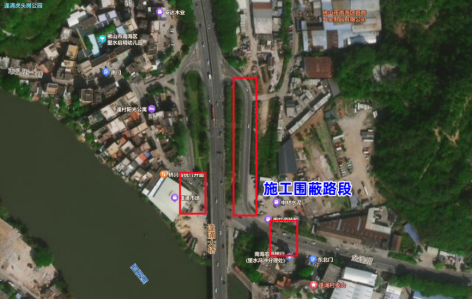

广佛西环线项目官窑西南涌特大桥DK24+823~DK24+954段跨越既有城市桂和公路(S267线,K67+400至K68+040段),施工期间封闭作业需占用既有桂和公路部分机动车道。封闭施工路段为里水镇桂和公路(官和路以南),施工围蔽路段总长约720m。封闭施工期间该路段将由既有双向六车道调整为双向四车道保持通行,建议大车绕行永安大道、官和路、佛山一环、和顺大道及里官路。

封闭施工日期为2024年8月25日至2025年6月30日,工期310天。施工期间各阶段交通组织情况如下:

第一阶段:道路拓宽施工阶段

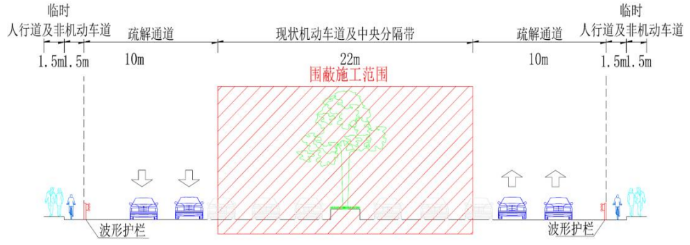

原双向6车道调整为双向4车道,上下行方向最外侧机动车道调整为非机动车道,机非分离采用波形护栏隔离出不少于1.5m宽非机动车道;既有道路边缘绿化带外侧全封闭隔离,按照疏解线形进行道路拓宽施工。

计划实施时间:2024年8月25日至2024年10月25日。

第二阶段:交通导行阶段

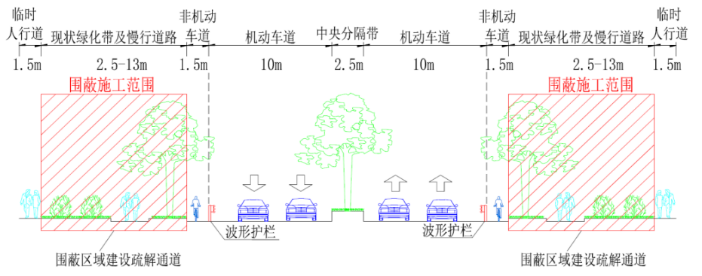

第一阶段拓宽施工完成后,机动车辆、非机动车辆及人行道引入道路拓宽区域,上下行机动车道双向4车道,上下行最外侧机动车道调整为非机动车道,机非分离波形护栏隔离出不少于1.5m宽非机动车道;路中封闭桥梁基础及承台施工区域。

计划实施时间:2024年10月26日至2025年6月30日。

施工及导行期间请过往车辆、行人按照交通标志指示降速安全通过,确保安全。

因封闭施工造成不便,敬请谅解。特此公告!



RECOMMEND


梦里水乡编辑部
来源:中铁广州工程局集团有限公司珠三角城际轨道交通广佛环线佛山西站至广州北站段四工区项目经理部
编辑:何颖熙
校对:郑晓琦
审校:郭璀、廖玟婷吕燕珊、黎小文
