尊敬的市民朋友们:
大家好!首先,我们对南区公园围蔽施工给广大市民带来的不便表示诚挚的歉意。我们深知公园作为市民休闲娱乐的重要场所,其施工进度的延期无疑给大家的日常生活带来了诸多不便,并引起了广泛关注和讨论。在此,我们衷心感谢市民朋友们对南区公园建设工作的理解和支持。
关于南区公园施工延期的原因,我们在此作出说明。自今年3月底以来,我市遭遇了罕见的强降水天气,特别是4月至5月的持续强降水打破了历史记录,持续的降雨不仅给市民的日常生活带来了不便,也对我们项目的施工造成了严重影响。强降水导致施工现场积水严重,土壤湿度过高,不仅影响了地基的稳定性,还使得多项户外作业无法正常进行,如混凝土浇筑、土方开挖及运输等关键工序均被迫暂停或放缓,从而直接导致了工期的延误。
近期,天气转好,降雨减少,阳光回归,这为我们全面恢复施工创造了有利条件。为了确保项目能够尽快推进,我们已紧急召集施工单位进行了全面部署,要求他们立即调整施工计划,优化资源配置,并加派技术熟练、经验丰富的施工人员投入到抢工中来。同时,我们也加强了现场管理与监督,确保施工安全与质量,力争在保障工程质量的前提下,加快施工进度,尽早完成项目建设,并争取在7月中旬对部分区域进行开放(如图)。

南区公园7月中旬预计开放区域

开放区域效果图
受到下雨影响无法施工的几个重要节点有以下几个部分:

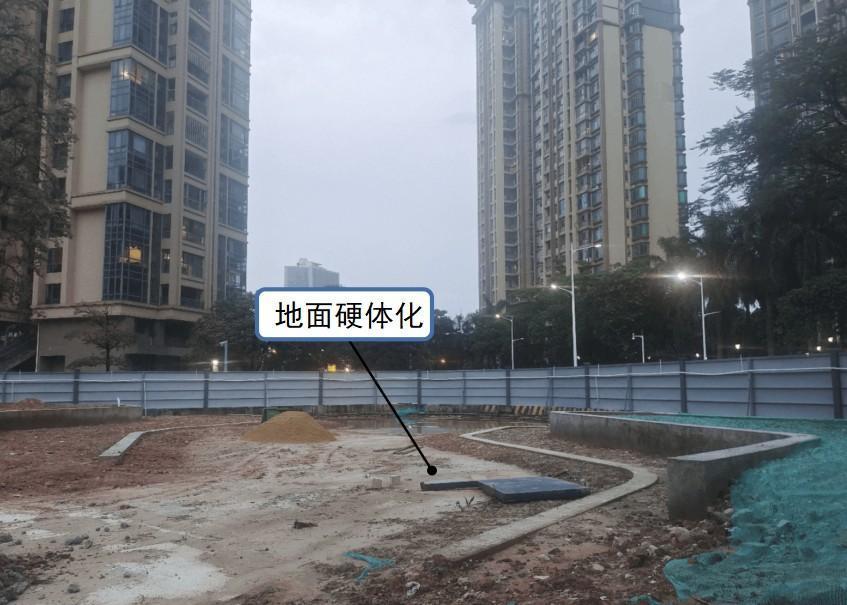

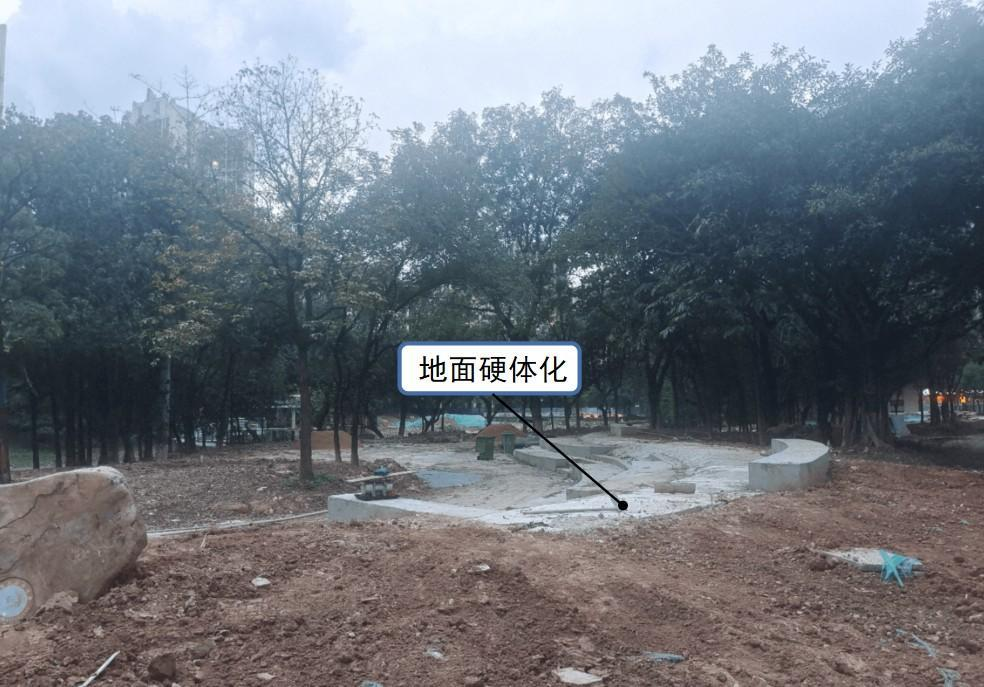

儿童活动区:该位置位于南区公园东北侧,原计划进行地面硬化和游乐设施的安装工作。然而,由于连续降雨,地面湿滑,施工机械设备无法正常作业,导致地形开挖整型、地面硬体化受到严重影响。为确保施工质量满足,只能在天空稍晴时进行抢工。目前该节点已基本完成地面硬体化,请求地形整形也完成。正加派人生对该区域进行地面铺贴。

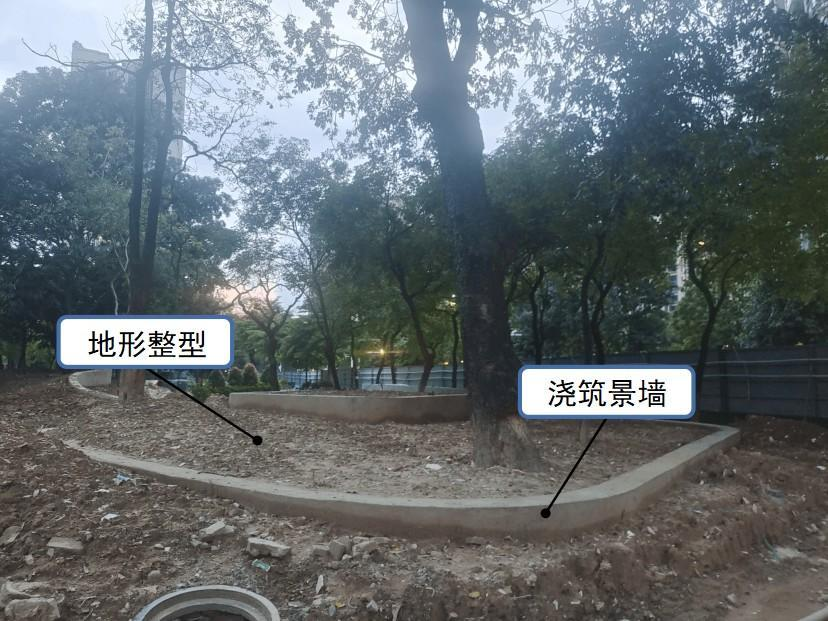

入口广场:该位置位于南区公园东南侧,将改造为整个公园的大型入口广场。广场的铺设工作需要先大面积破除原来的地面,随后在干燥的天气条件下进行地面浇筑,以确保铺设材料的平整度和稳定性。地面破除、景墙砌筑已在春节前完成。然而,3月底以来长期的降雨导致广场区域积水严重,铺设作业进度缓慢。目前入口广场除已基本完成硬体化浇筑,正进行地面铺贴。


现场图片


效果图

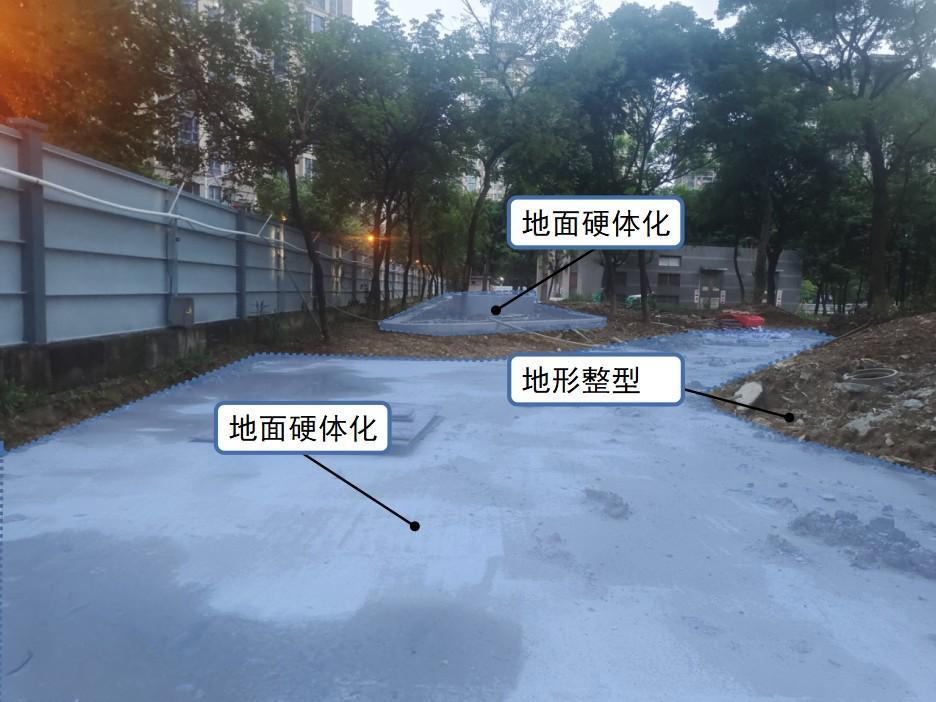

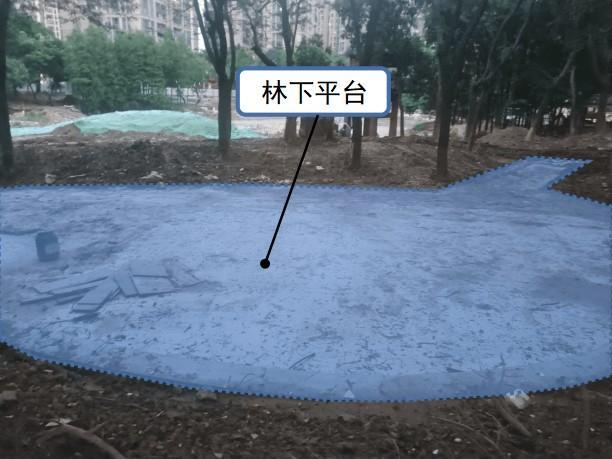

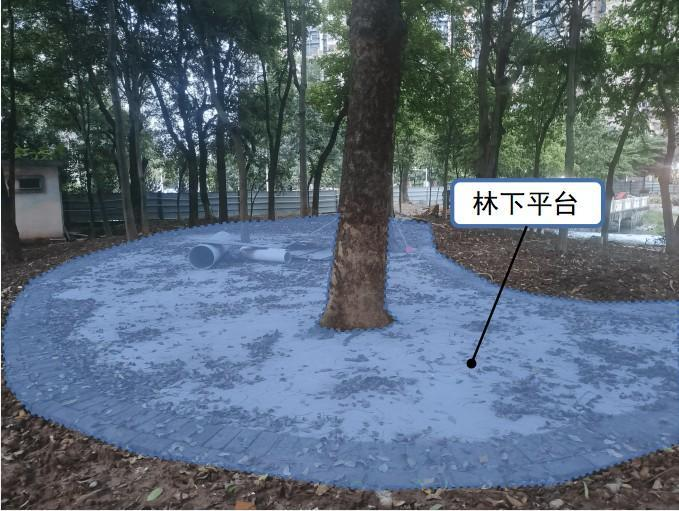

林下休憩平台、园路:该部分主要位于南区公园西侧密林。将增设林下休憩平台,修整园路。该部分需要对区域地形进行塑形,并在春节前已初步完成。但受降雨影平台硬体化工序受阻。目前硬体化基本完成,并于近日进入最后的园路铺贴环节。


现场图片

效果图

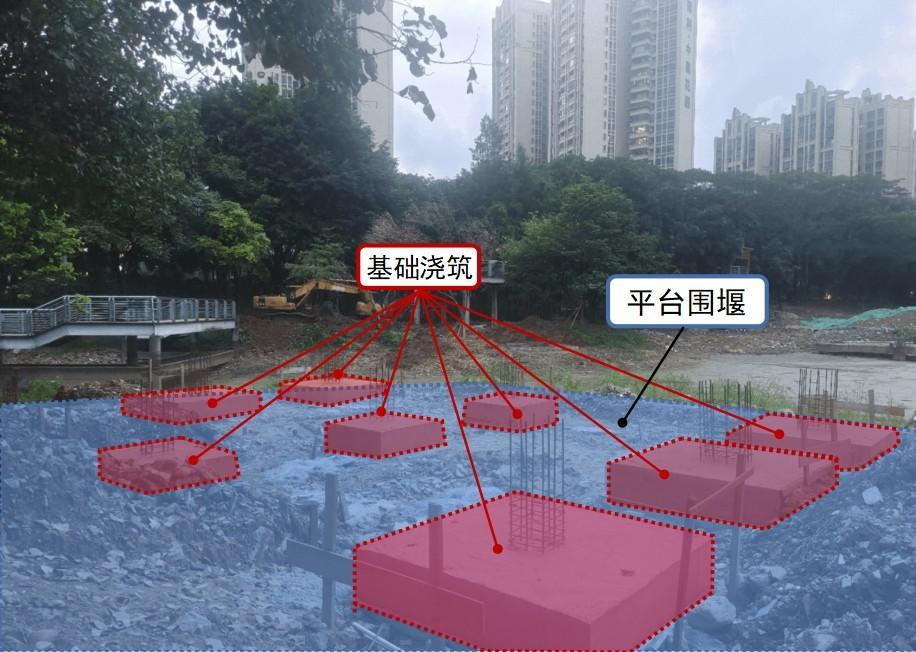

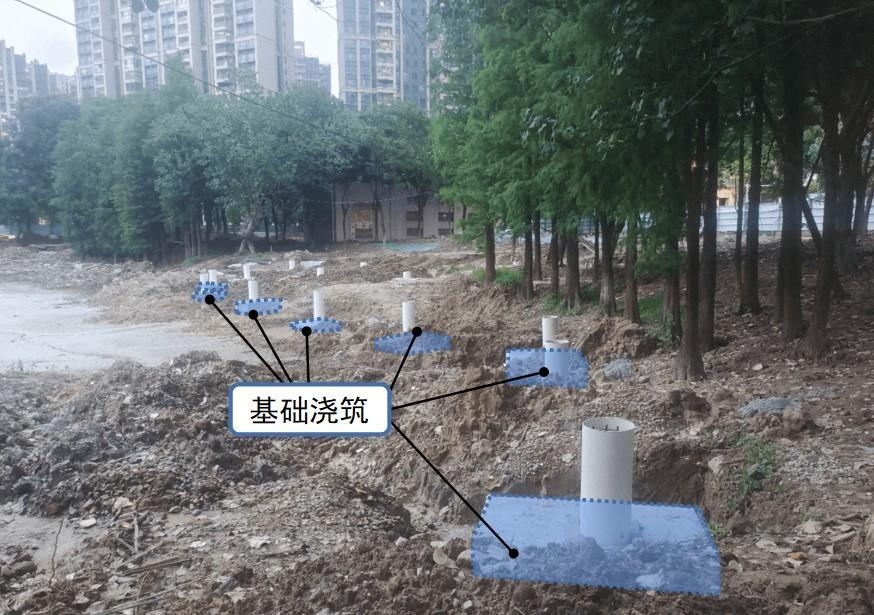

栈道基础建设:栈道基础涉及到桩基础、混凝土浇筑、基础检测、钢结构栈道安装等工序。在混凝土浇筑时雨水会基础强度达不到结构要求,严重影响开裂。由于长期的雨水导致积水,从而也影响基础检测流程。目前栈道部分已完成基础部分施工,正进行上部钢结构栈道的吊装安装。


现场图片


效果图
鉴于以上原因,我们经过认真评估和考虑,决定对南区公园的完全开放时间进行相应调整,根据现场情况分区域开放南区公园,预计9月份对实现全园完工开放。
我们深知工期的延误给大家带来了不便,对此我们深感歉意,并承诺将全力以赴,克服一切困难,确保项目早日竣工,为市民交上一份满意的答卷。同时,我们也将密切关注天气变化,监督施工单位合理安排施工计划,确保在天气条件允许的情况下,争分夺秒开展施工工作。也希望各位市民朋友谅解。
再次感谢市民朋友们对南区公园建设工作的理解和支持。我们将继续努力,确保公园的建设工作能够顺利推进,为市民朋友们提供一个更加美好的休闲场所。
敬请予以谅解!
顺德区乐从镇城建和水务办公室
2024年7月5日
