经济发展,电力先行。
12月29日上午,大唐佛山电厂接入系统竣工投产活动在220千伏荷城站外举行。该工程系大唐热电项目的配套上网线路工程,计划于12月31日起送电。
220千伏大唐电厂线路工程顺利启动投产,是高明区年内投产的第五个主网工程。2021年以来,全区累计投产主变容量31.2万千伏安,110千伏及以上线路55.75千米,创下电网建设的历年新高,为高明区全面参与粤港澳大湾区建设、实现高质量发展注入有力的助推剂。

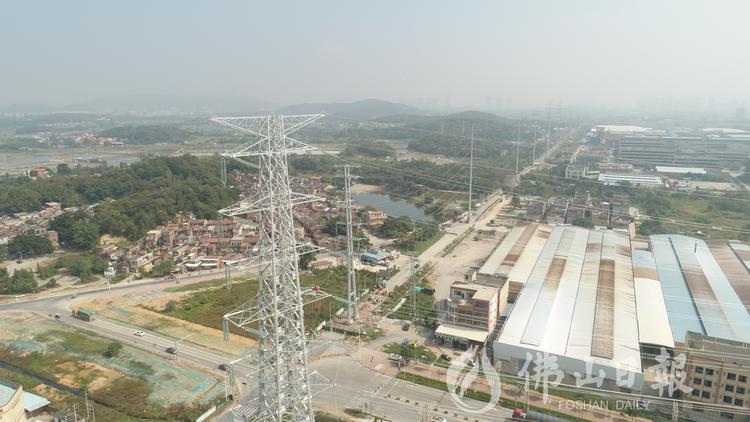

大唐佛山热电厂接入系统工程。通讯员供图
大唐电厂线路工程投产
优化电源结构布局
12月29日上午,大唐佛山电厂接入系统竣工投产活动在220千伏荷城站外举行。该工程系大唐热电项目的配套上网线路工程,对满足佛山市电力负荷增长、高明区沧江工业园区及周边区域的热负荷发展需求,优化电源结构和布局意义重大。
220千伏大唐佛山热电厂接入系统工程,新建220千伏同塔四回线路3.7公里,同塔双回线路4.3公里,铁塔52基,途经荷城街道和西江产业新城,工程总投资达1.2亿元。
该工程是省重点能源项目大唐佛山热电厂项目的配套上网线路工程。大唐佛山热电厂项目是中国大唐集团在珠三角经济发达地区孕育培养的第一个天然气热电冷联产项目,列入了广东省和佛山市2020年重点建设项目计划。
项目采用清洁环保的天然气做燃料,建设配套供热热网管道,既可满足高明区电力快速增长的需求,又可满足沧江工业园区及周边企业的用热需求,更可替代区域内高污染低效率的分散供热小锅炉,对改善区域空气质量,保护生态环境,推进生态文明建设和资源节约型、环境友好型社会建设具有十分重要的意义。项目分两期建设,项目一期预计2022年4月底投产发电,发电量可达到18亿千瓦时,能够满足缓解今年用电紧张形势。
220千伏大唐佛山热电厂接入系统工程的竣工投产,意味着大唐佛山热电厂并网发电有了可靠的保障,为沧江工业园及周边产业集聚区实施热电冷联供、提高能源利用效率提供强有力的支持。同时,对加强佛山地区电源支撑能力、优化能源结构和布局,保障电力能源供应意义重大。
广东电网高度重视项目的推进,将项目纳入佛山供电局今年投产的三项重点工程之一。该线路工程不仅为电厂提供发电上网的通道,同时对整合工业园的土地资源具有重要意义。
高明区委常委、常务副区长颜雪锋表示,当前,随着珠三角枢纽(广州新)机场选址高明,高明迎来重大历史机遇,大唐佛山热电厂接入系统工程的竣工投产,完善了高明电力基础设施,为高明区未来高质量发展奠定了更加坚实的基础。

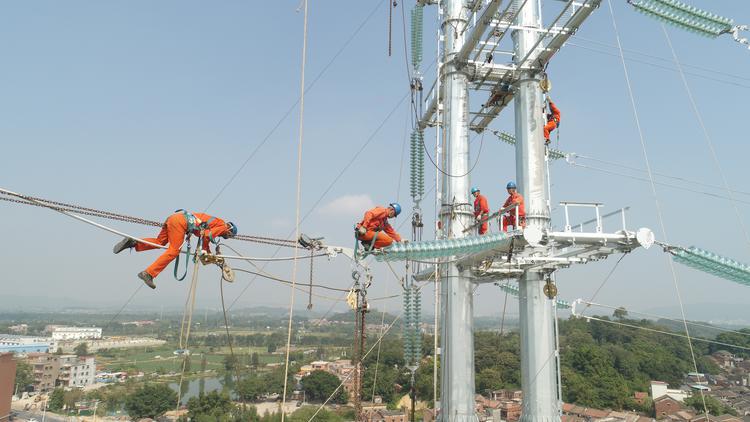

工程建设现场。通讯员供图
年内已投产5个主网工程
政企合力助电网提效升级
“这个工程有两个之最,一是筹备时间最短,二是单日参与施工人数最多。”回想起大唐佛山热电厂接入系统工程的建设过程,佛山供电局项目管理中心项目经理王良说,工程实施建设的时间紧任务重,单日施工人数达到108人,统筹管理难度大。
工程途经荷城街道和西江产业新城,从2017年开始线路方案论证,在去年12月进场开工,工程建设包括两部分:从大唐热电厂到220千伏荷城站,建设两回220千伏线路,并在220千伏荷城站内扩建间隔及母线。
工程从2017年开始线路方案论证以来,共历经四年多的时间,期间遇到十分艰难繁重的征地和青赔任务。王良介绍,在建设过程中,得到了高明区政府各级领导、区发展和改革局、区交通运输局、区交通警察大队等部门及荷城街道、西江产业新城的大力支持,多次协调项目推进中遇到的涉道路占用及厂房拆迁等困难。在各方的共同努力下,工程于2021年12月29日完成竣工验收。
政企合力,共推电网建设迈入快车道。南方电网广东佛山高明供电局副总经理钟伟君表示,在年初已投产的罗格变电站、清泰变电站建设过程中,政企联动有效推动了项目加快完成。项目开工以来,高明供电局与高明区政府加强政企协作,双方形成电力重点建设项目联席会议平台、工程周报月报督办等多项协同机制,高效解决了项目建设受阻问题。
在“十四五”开局之年,包括220千伏大唐电厂线路工程在内,高明区主网工程建设已全面进入高速发展期:罗格和清泰变电站在年初相继投产,随后,佛山市生活垃圾资源化处理提质改造项目发电并网项目、110千伏合水变电站主变压器扩建工程也顺利投产。220千伏城南变电站、110千伏苏村变电站目前均在加快建设。
高明供电局相关负责人透露,未来五年内,将有多个变电工程在高明区陆续实现投运。届时,高明电网的供电容量将大幅提升,高明区电网网架将更加完善,为地方经济腾飞、人民追求美好生活预留充足的用电裕度。
2021年完成高明5大主网工程投产
1、110千伏罗格变电站:2021年1月15日,110千伏罗格变电站建成投产,有效满足贝斯特、欧朗板改造提升等重点项目用电需求,为建设东洲鹿鸣小镇、云勇旅游、环保小镇等重要项目用电奠定了坚实基础。该工程首期投产2台6.3万千伏安主变,新建 110千伏同塔四回线路长约2×5.2千米(备用2回)。
2、110千伏清泰变电站:2021年1月21日,110千伏清泰变电站建成投产,为满足杨和镇装备工业园发展、产业升级提供充足电力保障。该工程首期投产2台5万千伏安主变,新建双回架空线路 2×2.8千米,双回路电缆线路 2×1 千米。
3、佛山市生活垃圾资源化处理提质改造项目发电并网项目:2021年7月10日,项目实现顺利送电。该项目作为佛山市重点民生项目佛山市生活垃圾资源化处理提质改造项目的配套上网线路工程,从立项到建成仅用了一年八个月,共建设110千伏线路11.17千米,铁塔36基。
4、110千伏合水站扩建线路工程:2021年10月26日,工程顺利投产,投产后可满足合水诚德等重点项目和合水片区经济发展的用电需求。该工程扩建#1主变6.3万千伏安,将原#3主变由4万为6.3万千伏安;110千伏线路3.17千米,共建设铁塔9基。
5、220千伏大唐电厂线路工程:2021年12月31日,工程顺利竣工投产,该工程是省重点能源项目大唐热电项目的配套上网线路工程,工程总投资为1.2亿元,对满足佛山市电力负荷增长以及高明区沧江工业园区及周边区域的热负荷发展需求,优化电源结构和布局意义重大。
文/佛山日报记者刘嶒通讯员谢颂情刘国辉
