1月21日,高明区110千伏清泰变电站将实现投产。加上1月15日投产的罗格变电站,今年1月,高明区将有两个110千伏变电站实现投用。
作为两个重要的枢纽变电站,110千伏罗格站、清泰站将为明城、杨和两镇补充新的电源点,缓解地区发展的“用电之渴”,满足高明中部区域的用电需要。

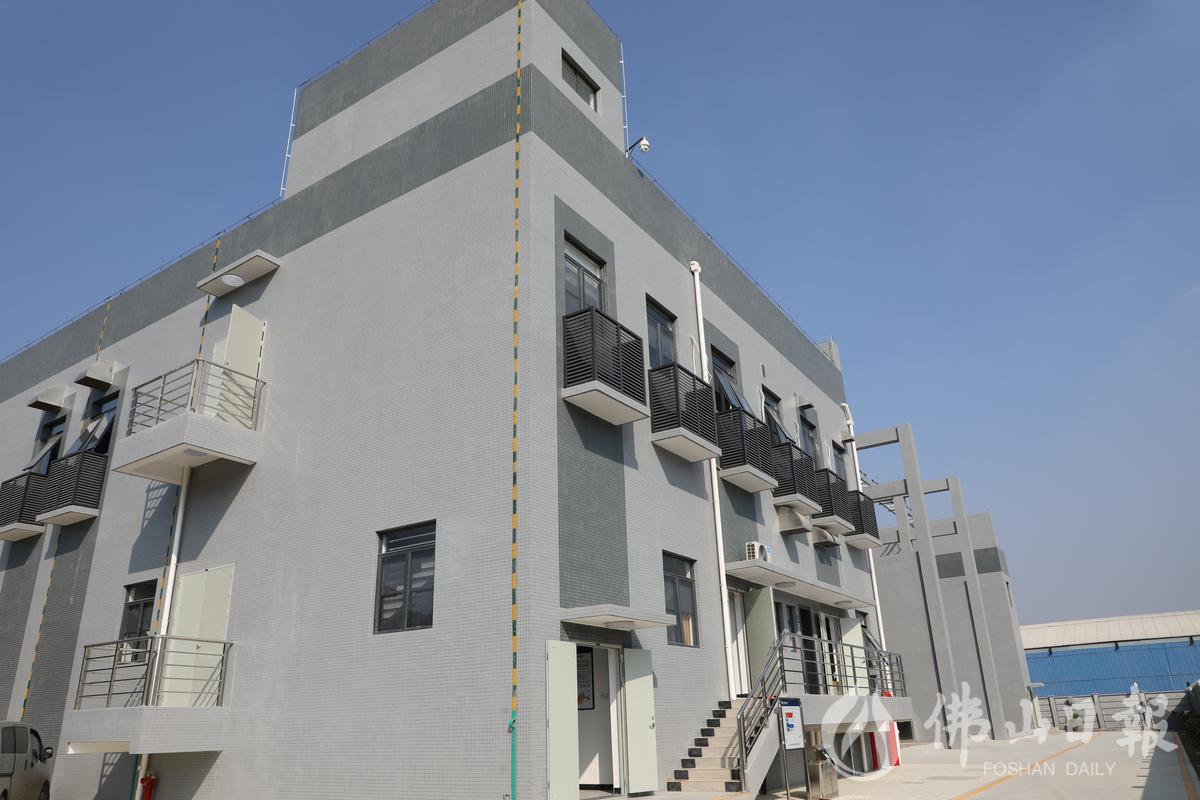

1月15日下午,高明区110千伏罗格变电站投产,高明供电局举行启动揭牌仪式。
解用电之渴,罗格、清泰变电站双投产

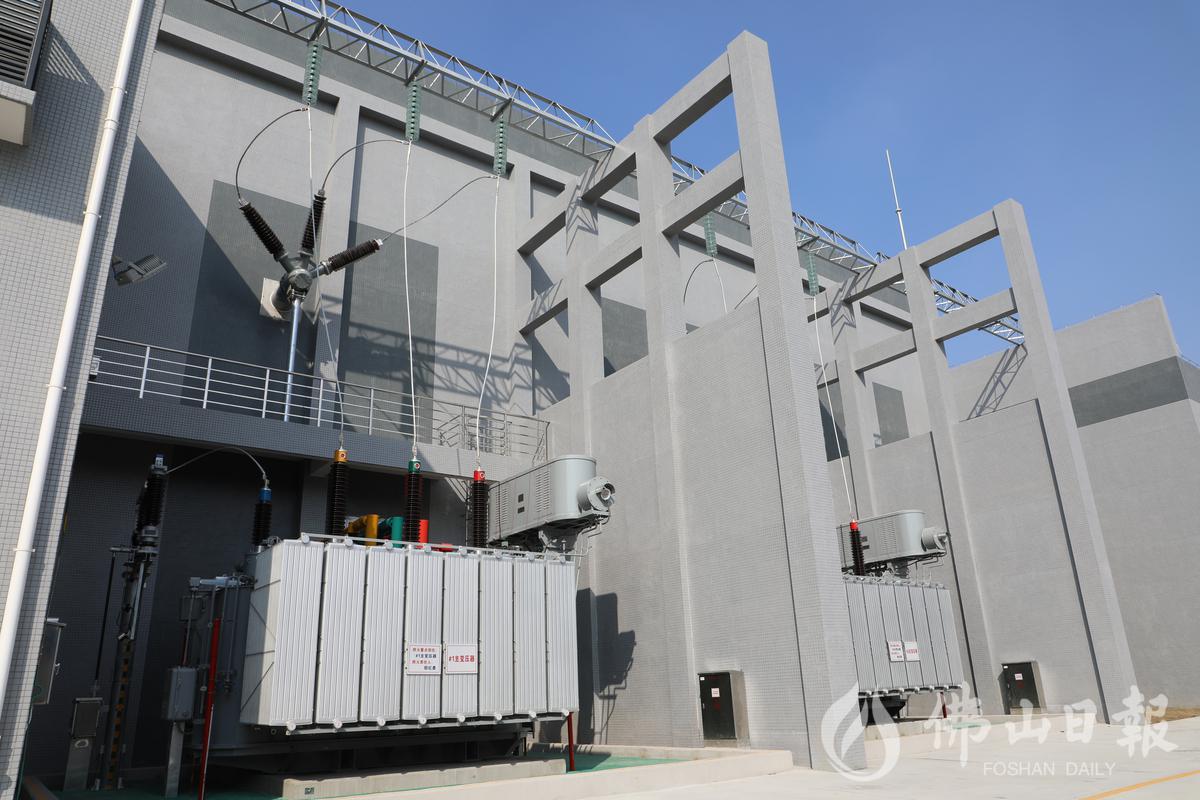

1月15日晚,位于高明区明城镇的110千伏罗格变电站内,电力运行人员正在主控室进行最后的送电操作。随着开关柜上的红色指示灯亮起,#1、#2主变压器顺利通电,110千伏罗格变电站正式建成投产。
罗格变电站,是2013年110千伏凤翔站投产以来,时隔7年高明再投产的输变电项目,也是高明区第21个变电站。

1月15日下午,110千伏罗格变电站投产。
据南方电网广东佛山高明供电局(下称“高明供电局”)负责人介绍,罗格变电站主要为明城镇中南部供电,将满足贝斯特陶瓷、欧朗板改造提升以及金科房地产、恒大房地产、东洲鹿鸣小镇、云勇旅游等多个省市级重点项目的迫切用电需要。“当前,高明正全面参与大湾区建设,高明电网需要提速发展,目前我们还有一些重点项目正在规划建设当中,接下来将会继续大力加快电网建设,全力满足高明高质量发展的电力需求。”该局相关负责人说道。
“七年磨二剑,二度出杨和”。继罗格变电站投产4天后,110千伏清泰变电站也紧接着将在1月21日投产。该站主要为杨和镇南部区域高新智造工业园片区供电。
此前,高明区共有15座110千伏变电站,4座220千伏变电站,1座500千伏变电站。其中,明城镇中南部、杨和镇南部主要由位于杨和的110千伏禄堂变电站和110千伏杨梅变电站供电,供电距离较远,变电站出线间隔紧张,随着地方经济快速发展,用电负荷迅猛攀升,两地新增用电达到51.5兆伏安,急需加快电网建设满足旺盛的用电需求。
按照电网建设“适度超前”的原则,2016年底,高明供电局规划建设110千伏罗格变电站、清泰变电站,历时4年,最终建成送电。
据了解,上述两个变电站总投资达1.578亿元,其中罗格变电站主变压器一期投产容量达12.6万千伏安,终期总容量达18.9万千伏安,清泰变电站主变压器总容量为10万千伏安。
罗格、清泰变电站成功投产,为杨和镇、明城镇新增了226兆瓦的供电负荷容量。做个简单的换算,如果按照一台空调每小时耗电1度,那么上述的两个变电站提供的电力,最高可供22.6万台空调同时工作。
高明区发展和改革局副局长李旦表示,电力是地区重要的基础设施之一,时隔7年高明区同时再有两个变电站投产,有赖于佛山供电局、高明供电局对高明地方发展的大力支持。接下来,区发改局将和供电部门加强联动,共同推动高明电力基础设施的建设和维护,为全区产业发展和民生用电提供可靠的电力保障。

1月15日下午,110千伏罗格变电站投产。
政企合力,助力电网提效升级
“商白管,协佳田,齐举力,砺谭边。无数次,政企联动共艰。百折不回真汉子,众志成城摧巉岩。”对于罗格、清泰变电站推进4年来遇到的重重困难,高明供电局工程建设部负责主网前期工作的专责刘国辉深有感触。在两个变电站完成基础建设和安装后,他将自己写的这首词发在朋友圈中。
从刘国辉的词里,不仅能体会出变电站建设的艰辛,更能看出高明电网人的期待和雄心。
其中,在罗格变电站建设过程中,其配套的2条110千伏出线就牵扯了多宗征地、拆迁问题,为此,明城供电所党支部深化党建和基建融合,针对线行征地问题发起长达9个月的重点攻坚。该所支部书记金向军与党员带头啃下“硬骨头”,多次深入多条农村,持续不懈与当地村委、村民协商,以“磨烂席”的精神、以心换心的态度,向对方亮出最大的诚意,得到了村民对工程项目建设的认同。
“遇到多年没有村长的村子,想做思想沟通工作异常困难,常常‘碰一鼻子灰’。”明城供电所党支部书记金向军说,“我们充分借助政府力量,主动组织村民多次沟通建设方案,用最诚恳的态度打动村民,最终促成一致意见!回头想想,这每一座铁塔、每一米线路,都来之不易!”金向军感慨道。
在清泰变电站建设过程中,由于变电站110千伏电缆出线有长距离顶管通过杨梅河床底坚岩层,供电部门连同施工单位不断修改施工方案,最终采用降低顶管深度和采用高强度钻头的方法,克服了普通顶管技术无法穿越河床底坚岩层的难题,顺利攻克难关,确保工程顺利投产。
高明供电局相关负责人表示,在罗格变电站、清泰变电站的建设过程中,政企联动有效推动了项目加快完成。项目开工以来,高明供电局与高明区政府加强政企协作,双方形成电力重点建设项目联席会议平台、工程周报月报督办等多项协同机制,高效解决了项目建设受阻问题。
在“十四五”开局之年,高明区主网工程建设已全面进入高速发展期:除了新投产的罗格和清泰变电站之外,220千伏城南变电站、110千伏苏村变电站、110千伏合水变电站主变压器扩建工程、大唐电厂上网线路220千伏线路工程目前已推进建设。
高明供电局相关负责人透露,未来五年内,将有多个变电工程在高明区陆续实现投运,届时,高明电网的供电容量将实现大幅提升,高明区电网网架更完善、更坚强,为地方经济腾飞、人民追求美好生活预留充足的用电“裕度”。
文/佛山日报记者刘嶒 通讯员谢颂情、焦宛清
