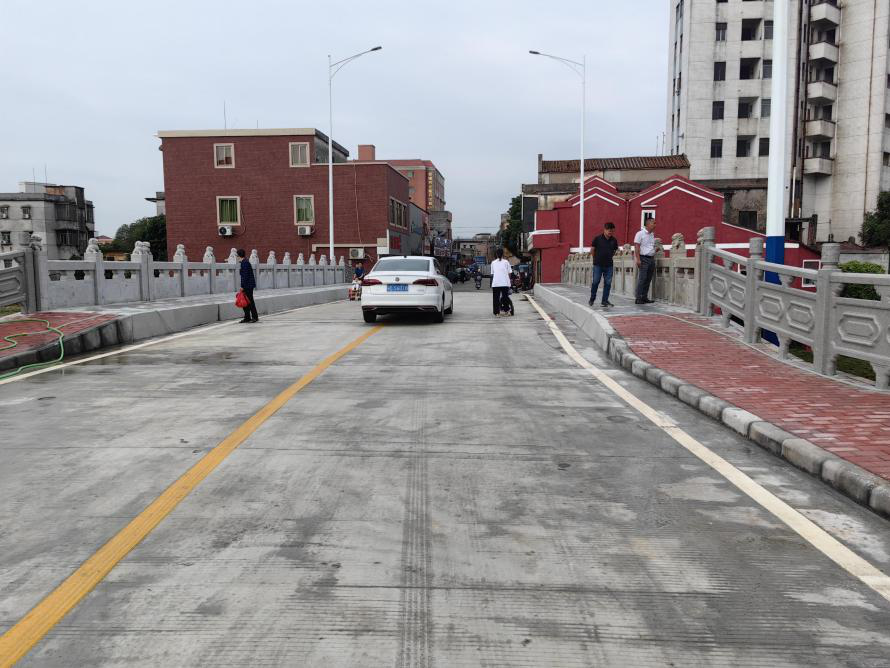

这里是佛山市顺德区纪委监委官方微信!

然而,今年4月,十三届区委第五轮巡察第一巡察组(以下简称“巡察组”)进驻荷城街道不久,就陆续收到群众投诉,反映西安桥长时间围而不建,群众出行受阻。
“自从西安旧桥封闭后,都这么久了还没完成,店铺生意受到很大影响,可以说完全没生意。”
“我家小孩在西安小学上学,西安桥封闭后,我们就要经过西安新桥走西安市场路段。但是西安市场本来就车多人杂,那里路还窄,如果大家都从那边走,上下课高峰期,不仅会经常塞车,还容易出现交通意外。”
“老人家就医受到很大影响,因为桥的另一侧就是西安卫生站,现在过去要绕一大圈,非常麻烦。”
……

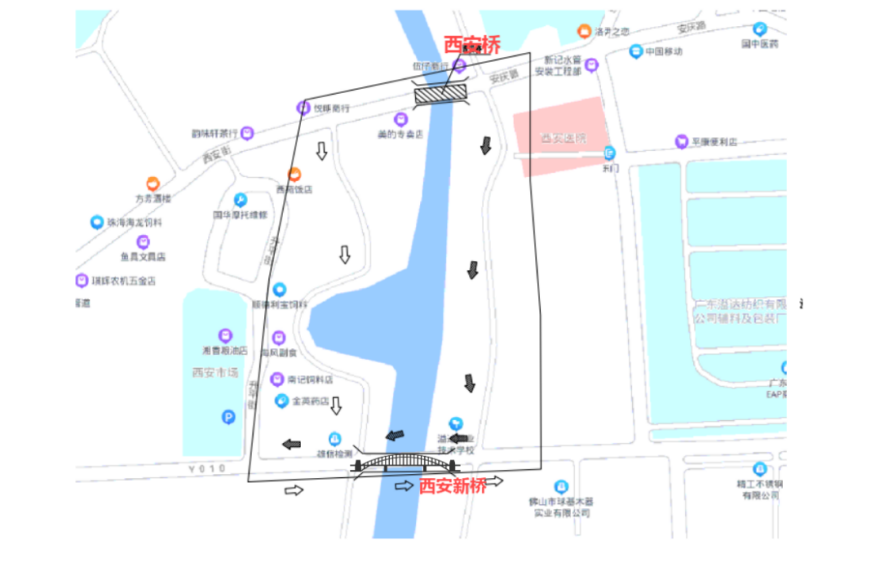

面对群众呼声,巡察组立即行动,第一时间走访了荷城街道办、西安桥重建项目单位等,发现施工方对桥面实施围蔽施工后,相关部门未提前对西安桥重建项目进行行洪论证并做好相关审批手续,导致该项目开工10天就停工。自2023年7月开始,该桥的重建工作便无实质性进展,群众也只能从西安新桥过河。

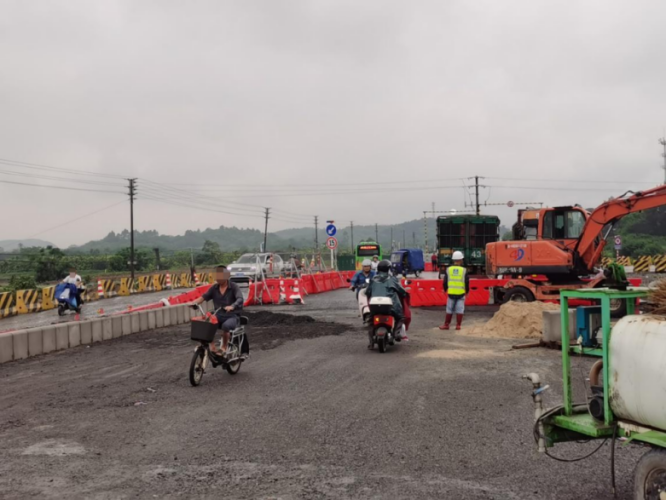

特别是在2024年2月,供群众绕行的西安新桥实施道路拓宽工程建设,左幅车道开放通行,右幅车道进行施工,施工方在西安河河堤东岸与明西路新桥连接处设置围挡,堵住了群众过桥的通道。两座桥都不能通行,这引起了周边群众新一轮的不满和热议。自工程施工以来,佛山市12345政务服务便民热线收到涉及西安桥、西安新桥围蔽影响出行的投诉比较集中。




虽然有临时通道,但终究不是长远之计,抓紧推进西安桥的重建工作才是治本之策。于是,今年7月份,在巡察结束后,区纪委监委将西安桥重建项目建设纳入“一镇街一实事”清单,严明工作纪律,要求倒排工期、挂图作战,全力以赴加快项目建设。

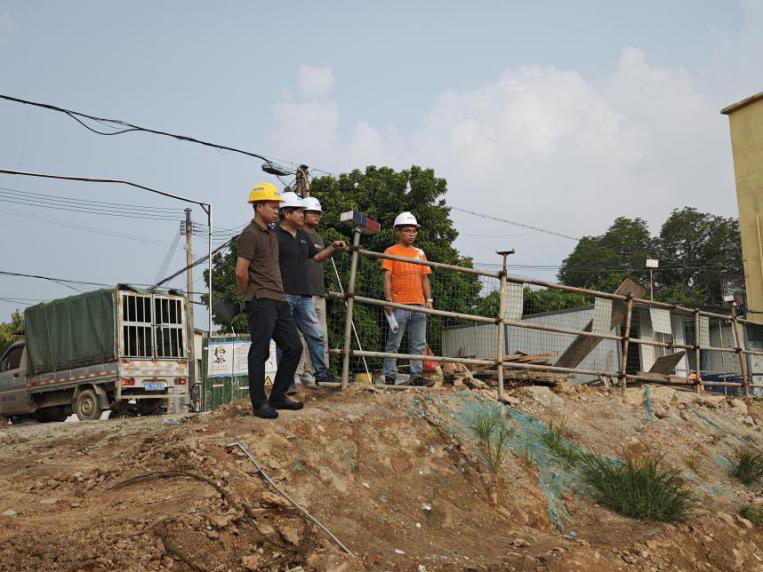

在区纪委监委的监督推动下,街道党工委抓好西安桥重建项目建设问题的整改落实,街道纪工委紧盯工程施工节点,靠前监督、全程监督,保障工程有序推进。期间,区纪委监委和街道纪工委上下联动,深入排查西安桥建设项目背后的责任和作风问题,对相关责任人进行处分处理,督促转变工作作风,以时时放心不下的责任感抓好项目建设。
为加快施工进度,街道纪工委还压实相关部门责任,督促加强协作联动,想方设法做好项目建设流程并联审批,攻克施工难题,例如在施工过程中,受岩层较浅、现场地质条件不理想等因素影响,需要进行引孔才能打钢板桩,给施工技术和工程如期完工造成极大挑战。对此,街道纪工委及时协调街道城建水务办与区住建水务局进行充分沟通,采用截流方式增大施工作业面,而施工单位则增派机械及工作人员,日夜奋战抓进度,推动缩短了近2个月的工期。同时,针对监督中发现的施工可能给桥两旁居民楼带来的安全隐患问题,及时与区住建水务局沟通,推动缩短桥两侧挡土墙,为顺利推进重建工作奠定坚实基础。
