重磅!珠三角枢纽机场多个相关项目纳入计划
近日
广东省发改委公布了
省2024年重点建设项目计划
多个与珠三角枢纽机场相关的项目
被纳入其中
其中既有续建项目
也有今年启动建设的新项目
涉及跑道建设、电网以及铁路多个方面

洪海摄
其中,“珠三角枢纽(广州新)机场”项目赫然在列。项目单位为广东机场集团佛山高明机场有限公司,建设内容包括3800×45米的西一跑道、3600×45米的东一跑道;本期在跑道间规划新建旅客航站楼及配套设施。根据计划,该项目总投资为4193900万元,建设起止年限为2024年到2027年,其中2024年计划投资100000万元。

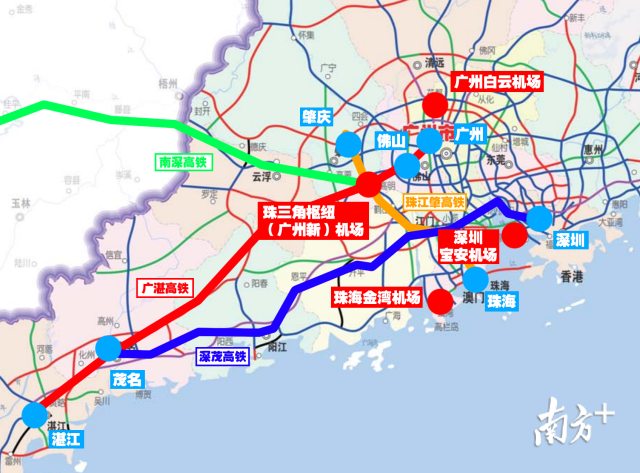

在铁路工程方面,有两个续建项目涉及珠三角枢纽机场。其中,“新建深圳至南宁高铁珠三角枢纽机场至省界段”项目将建设142.093公里铁路,项目所在地包括佛山、肇庆、云浮,建设起止年限为2023年到2027年。

图源:南方+
同属铁路工程的续建项目,还有“珠海至肇庆高铁江门至珠三角枢纽机场段”项目,将建设98.6公里铁路,项目所在地包括佛山、江门、肇庆,建设起止年限为2020年到2026年。

在建的珠肇高铁。高则明摄
在电网工程中,也有项目与该机场相关。计划显示,“珠三角枢纽(广州新)机场高压输电线路迁改”项目将于今年投产。该项目从2022年开始建设,项目所在地为佛山,建设内容包括10条迁改线路,涉及拆除架空线路99.8公里,新建架空线路147.8公里。
