明仔了解到,继今年初主桥通车后,龙翔大桥项目部正高质高效推进后续工程建设,掀起大干快干热潮,力争今年6月底全线通车。截至目前,龙翔大桥及引道工程总进度已完成超90%。今年元宵节过后,龙翔大桥项目部近200名参建者陆续到岗,目前项目西樵侧工地已全面开工,正全力加快建设进度。

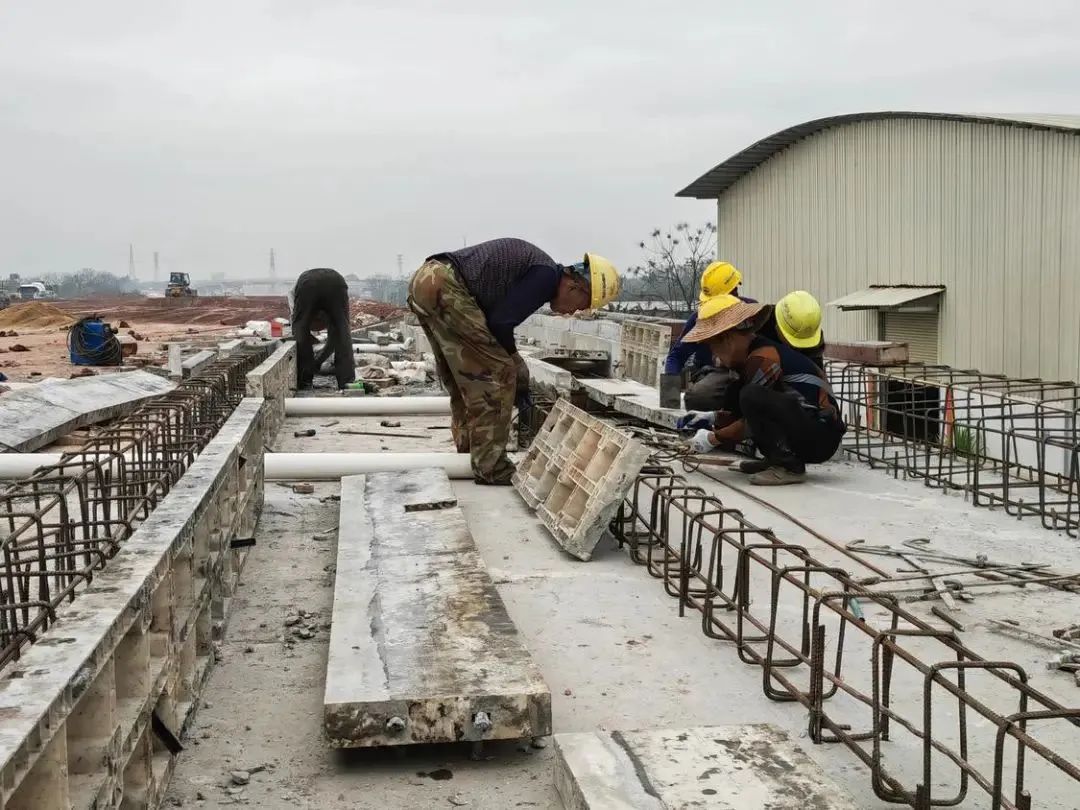

工人们正在进行防撞栏模板安装及混凝土浇筑等工作。周龙凤摄
佛山市龙翔大桥及引道工程是佛山一环西拓南环段的重要组成部分,西联高明区,北接南海区西樵镇,是禅城、南海、高明、三水四区之间环形快速通道的连接线。工程投资19.6亿元,于2019年10月11日开工,包括主线7.766公里及佛山一环辅道约7.6公里,起于南九路竹园村互通式立交桥,终于佛山一环。“市民从禅城中心城区通过龙翔大桥前往西樵和高明,驾车30分钟内就能通达。”龙翔大桥项目部副总工程师刘正刚介绍,主桥通车后,极大提高了过江通道运输能力,有效缓解了周边交通压力。

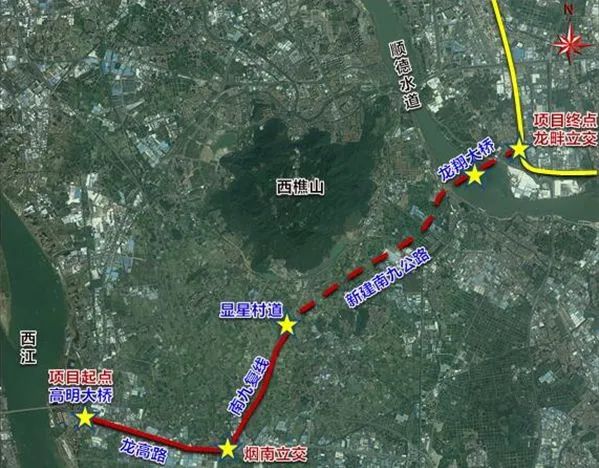

佛山市龙翔大桥及引道工程总体路线示意图
龙翔大桥建成通车后,将成为连接佛山四区的快速通道,进一步打通一环西拓南环段闭环的屏障,建立起快速线路网对接中心城区,有利于推动佛山西南片区与中心城区的城市融合,对推动佛山经济发展、粤港澳大湾区融合有重要意义。官棠泵站建设(灌溉)工程位于沙寮村以北,主要由排涝泵站工程和灌溉工程两大块建设内容构成。具体任务为新建官棠排涝泵站及配套设施,并对该工程建设范围内的环境进行综合整治。官棠排涝泵站和灌溉泵站建成后,将为西江产业新城增加一个排水口,提升西江产业新城的防洪排涝及抗旱能力,进一步改善西江产业新城片区的水生态及周边环境。
洪海摄
该工程项目经理黄育川介绍,灌溉工程建设内容包括新建灌溉泵站和自排闸两部分、新开内涌连接官棠排涝工程箱涵等。灌溉泵站设计排涝流量为9.96m^3/s,选用1000QZ-125型立式潜水泵3台,总装机容量750kw。据了解,灌溉工程的建成将有利于保障农业灌溉用水需要,同时补足内涌环境用水需要,有利于改善新城内的水环境及水生态。此外,该工程建设还将对官棠泵站站区及周边环境等进行综合整治,提升西江产业新城形象。目前,灌溉工程已完成55%,正在开展灌溉泵房主体施工和内河涌修整工作。按计划,该工程将在4月前完成水下工程建设,实现通水。
洪海摄

黄育川介绍,整个官棠泵站建设工程工期两年,目前工程量已经完成了91%。其中,排涝泵站已于2022年1月动工,10月23日主厂房已完成封顶。主厂房属于泵站整个防洪系统的控制工程,将安装水泵、电机、高低压设备、现代自动化设备,目前正在进行外部装修以及安装机电设备。高明发布微信编辑部
